8 Phasen · Test bis Freimessung

Asbestverdacht: Was tun?

Ein klarer roter Faden – vom ersten Verdacht über die staubarme Probenahme und den Laborbefund bis zur unabhängigen Freimessung.

Nicht anfassen, nicht bearbeiten

Asbestfasern werden erst gefährlich, wenn sie freigesetzt werden. Bis zum Laborbefund gilt: Material in Ruhe lassen.

  1. Phase 1

    Verdacht erkennen & Bereich sichern

    sofort

    Alles beginnt mit einer alten Platte, einem Bodenbelag oder einem geplanten Umbau. Entscheidend ist jetzt nur eines: keine Fasern freisetzen. Solange das Material unberührt bleibt, besteht in aller Regel keine akute Gefahr – gefährlich wird es erst durch Bearbeiten, Brechen oder Abreissen.

    • Nicht bohren, sägen, schleifen oder abreissen.
    • Bereich absperren, Kinder und Haustiere fernhalten.
    • Baujahr prüfen: vor 1990 gilt Asbestverdacht.
    • Fenster schliessen, Staub nicht aufwirbeln oder saugen.
    • Fotos aus sicherer Distanz machen – hilft bei der Ersteinschätzung.

    Ergebnis dieser Phase: Der Bereich ist gesichert und Sie haben Fotos und Eckdaten für das Erstgespräch beisammen.

    Typischer Fehler: Mit dem Haushaltsstaubsauger reinigen – dabei werden Fasern fein verteilt statt entfernt.

    Bröckelt das Material bereits? Dann ist Eile geboten – wir bewerten die Lage telefonisch und kommen zeitnah zur Probenahme.
    Beschädigte Wand mit freigelegtem Putz und Fliesenkleber – typischer Asbestverdacht in Bauten vor 1990
  2. Phase 2

    Kostenlose Ersteinschätzung

    10 Minuten

    Im Telefonat klären wir, ob ein Test nötig ist und welche Stellen im Gebäude Priorität haben. Sie erfahren vorab, mit welchem Aufwand und welchen Kosten Sie rechnen – ohne Verpflichtung.

    • Objekt, Baujahr und geplante Arbeiten besprechen.
    • Passende Untersuchung wählen: Einzelprobe oder Gebäudecheck.
    • Anzahl sinnvoller Proben grob eingrenzen.
    • Transparente Kostenschätzung noch im Gespräch.
    • Termin innert weniger Tage, Notfälle innert 24 Stunden.

    Ergebnis dieser Phase: Sie haben einen konkreten Untersuchungsvorschlag, eine Kostenschätzung und einen Termin.

    Fachperson bei der Raum-für-Raum-Begehung im Gebäudecheck – Asbestverdachtsstellen an Türen und Bauteilen dokumentieren
  3. Phase 3

    Begehung & staubarme Probenahme

    1–3 Stunden

    Der kritische Punkt im Ablauf: Die Probe darf keine Fasern in die Raumluft bringen – und muss die richtigen Stellen treffen. Wir prüfen deshalb systematisch das ganze Gebäude, nicht nur die eine Stelle, die aufgefallen ist.

    • Begehung inkl. versteckter Fundstellen hinter Putz und unter Bodenlagen.
    • Vorbefeuchten, HEPA-Absaugung, Entnahmestelle danach versiegeln.
    • Getrennte Proben je Material, doppelt verpackt, fotodokumentiert.
    • Jede Entnahmestelle im Raumplan verortet und nummeriert.
    • Persönliche Schutzausrüstung und Abfallentsorgung nach Suva-Vorgabe.

    Ergebnis dieser Phase: Beschriftete Proben auf dem Weg ins Labor, versiegelte Entnahmestellen und ein dokumentierter Probenplan.

    Typischer Fehler: Nur die auffällige Stelle beproben – Asbest sitzt oft im Kleber oder in der Schicht darunter.

    Selbsttests prüfen nur die Stelle, die Sie selbst vermuten – meist ohne Vorbefeuchtung, Absaugung und Versiegelung.
    Fachperson im blauen Schutzanzug mit Vollmaske entnimmt staubarm eine Asbestprobe an einer Wand
  4. Phase 4

    Laboranalyse & schriftlicher Befund

    24–48 Stunden

    Das akkreditierte Labor liefert die Gewissheit, auf der alle weiteren Entscheidungen aufbauen. Der Befund ist ein Dokument, das gegenüber Behörden, Bauleitung und Käufern Bestand hat.

    • Analyse per Polarisations- oder Elektronenmikroskopie.
    • Befund nennt Asbestart, Gehalt und Material.
    • Ergebnis je Probe einzeln ausgewiesen und zuordenbar.
    • Negativ: schriftliche Freigabe für die Bauarbeiten.
    • Positiv: Empfehlung belassen, kapseln oder sanieren.

    Ergebnis dieser Phase: Ein schriftlicher, verwertbarer Laborbefund pro Probe – digital und als PDF für Ihre Unterlagen.

    Laborant am Rasterelektronenmikroskop analysiert Asbestfasern im akkreditierten Labor
  5. Phase 5

    Sanierungskonzept & Bewilligung

    3–10 Tage

    Ein positiver Befund heisst nicht automatisch grosse Kosten. Oft genügt eine Sicherung statt einer Vollsanierung – entscheidend sind Zustand, Lage und geplante Nutzung des Materials.

    • Massnahmenkategorie nach Suva festlegen.
    • Festpreisofferte mit Zeitplan und Entsorgung.
    • Voranmeldung bei Suva bzw. Kanton, wo vorgeschrieben.
    • Befundplan mit allen Fundstellen als Grundlage für die Ausführung.
    • Freimessung bereits jetzt im Konzept eingeplant.

    Ergebnis dieser Phase: Ein Sanierungskonzept mit Befundplan, Massnahmen, Zeitplan und angemeldeten Arbeiten.

    Laborbefund, Baumassnahmen-Dokument und Entsorgungsdokument für die Asbest-Sanierung
  6. Phase 6

    Sanierung durch die Spezialfirma

    1 Tag – 3 Wochen

    Ausgeführt wird nach Suva-Richtlinie 8603 – je nach Gefährdung mit einfachen Schutzmassnahmen oder vollständigem Unterdruckbereich. Wir begleiten die Arbeiten fachlich, führen sie aber bewusst nicht selbst aus.

    • Abschottung, Unterdruck und Personenschleuse.
    • Nassabtrag statt Trockenrückbau, laufende Luftmessung.
    • Abfall deklariert verpackt, Abschlussreinigung mit HEPA.
    • Zutritt nur für geschultes Personal, Zonen klar getrennt.
    • Tagesprotokolle als Nachweis für die spätere Abnahme.

    Ergebnis dieser Phase: Der belastete Bereich ist zurückgebaut, gereinigt und für die unabhängige Freimessung bereit.

    Typischer Fehler: Testen und Sanieren aus einer Hand vergeben – das schwächt die Unabhängigkeit der Kontrolle.

    Wir sanieren bewusst nicht selbst: Testen und Sanieren gehören getrennt. Auf Wunsch empfehlen wir geprüfte Partnerfirmen.
    Fachperson im blauen Schutzanzug mit Atemschutz führt die Asbestsanierung mit einem Spezialwerkzeug durch
  7. Phase 7

    Freimessung – zwingend unabhängig

    1 Tag

    Nach der Sanierung muss belegt sein, dass der Bereich faserfrei ist. Diese Messung darf nicht die Firma machen, die saniert hat – sonst kontrolliert sich der Ausführende selbst.

    • Luftmessung, Oberflächenkontrolle, visuelle Endkontrolle.
    • Messstelle organisatorisch getrennt von der Sanierungsfirma.
    • Messung erst nach vollständiger Abschlussreinigung.
    • Bei Werten im zulässigen Bereich: schriftliche Freigabe.
    • Bei Überschreitung: Nachreinigung und erneute Messung.

    Ergebnis dieser Phase: Ein unabhängiges Freimessprotokoll, das die Wiedernutzung der Räume schriftlich freigibt.

    Typischer Fehler: Die Freimessung erst nach Abschluss der Bauarbeiten organisieren – das kostet Zeit und Geld.

    Legen Sie die Freimessung schon in der Sanierungsofferte fest – das verhindert Zeitdruck und Nachkosten.

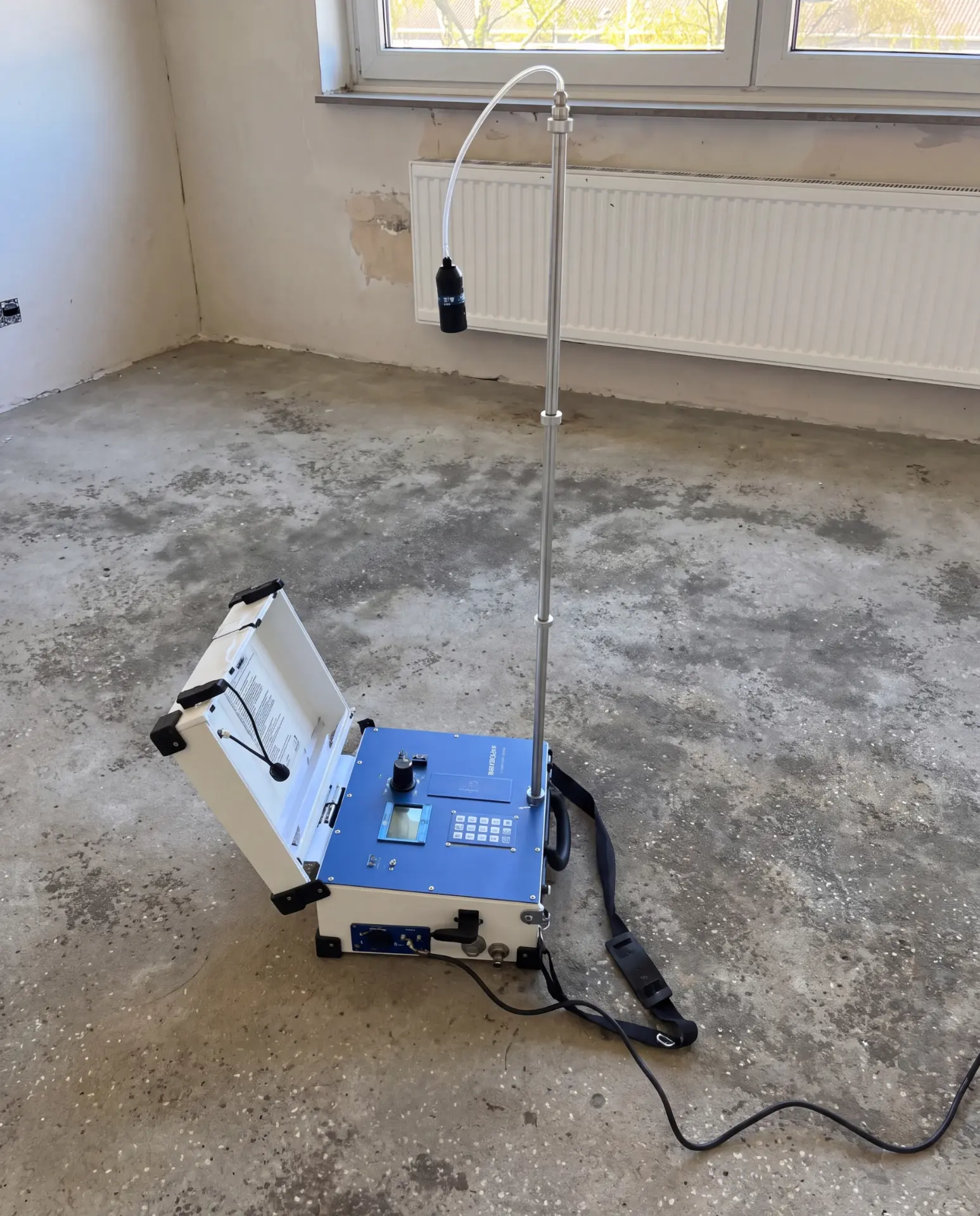

    Luftmessgerät auf Stativ in einem sanierten Raum – unabhängige Freimessung nach der Asbestsanierung
  8. Phase 8

    Entsorgung, Nachweis & Dossier

    wenige Tage

    Zum Schluss zählt die Dokumentation – sie schützt Sie bei Verkauf, Vermietung und Bauabnahme. Wer später nachweisen kann, dass korrekt getestet, saniert und freigemessen wurde, vermeidet Diskussionen.

    • Transport durch zugelassene Entsorger auf bewilligte Deponien.
    • Entsorgungsnachweis für Ihre Unterlagen.
    • Digitales Dossier: Befunde, Messwerte, Fotos, Belege.
    • Restmengen im Gebäude im Kataster vermerkt.
    • Unterlagen jederzeit erneut abrufbar.

    Ergebnis dieser Phase: Ein vollständiges Dossier von der ersten Probe bis zur Freigabe – archiviert und jederzeit vorzeigbar.

    Mehrere Big Bags mit Asbest-Abfall, fachgerecht verpackt und gekennzeichnet für die Entsorgung

Der Ablauf auf einen Blick

Die Dauer variiert, die Reihenfolge bleibt in jedem Fall gleich.

Häufige Fragen zum Ablauf

Was ist der erste Schritt bei Asbestverdacht?

Berühren Sie das verdächtige Material nicht, vermeiden Sie Staub und sperren Sie den Bereich ab. Rufen Sie dann eine Fachfirma für eine Probenahme und Laboranalyse an. Optische Merkmale allein reichen nicht für eine Gewissheit.

Wie lange dauert der Ablauf vom Verdacht bis zur Freimessung?

Eine Einzelprobe liegt in der Regel innert 24–48 Stunden vor. Der gesamte Ablauf von der ersten Anfrage bis zur Freimessung nach einer Sanierung dauert je nach Umfang wenige Tage bis mehrere Wochen. Notfallabklärungen können innert 24 Stunden erfolgen.

Wer darf die Freimessung nach der Asbestsanierung machen?

Die Freimessung muss von einer unabhängigen Fachstelle durchgeführt werden, die nicht dieselbe Firma ist, welche die Sanierung ausgeführt hat. Das ist zwingend für die Glaubwürdigkeit und Qualitätssicherung.

Kann ich Asbest selbst testen?

Selbsttests sind möglich, aber nicht empfohlen. Bei falscher Probenahme können Asbestfasern in der Wohnung verteilt werden. Zudem erkennt ein Laie versteckte Fundstellen oft nicht und die Ergebnisse sind bei Baugesuchen meist nicht anerkannt.

Was kostet ein professioneller Asbesttest?

Eine einzelne Materialprobe kostet im tiefen bis mittleren dreistelligen Bereich. Ein umfassender Gebäudecheck mit 15 Proben liegt bei uns zwischen 1.800 und 2.500 Franken. Damit decken Sie die wichtigsten Verdachtsstellen eines typischen Hauses ab.

Ist Asbest in jedem Haus vor 1990?

Nein, aber das Risiko ist deutlich erhöht. Besonders häufig findet sich Asbest in Dach- und Fassadenplatten, Fensterkitt, Bodenbelägen, Kleberschichten, Spachtelmasse, Dämmschnüren und Leichtbauplatten aus der Zeit vor 1990.
